Компанія ДТЕК Київські електромережі завершила перенесення чотирьох повітряних високовольтних ліній під землю в районі будівництва нової гілки метро на Виноградар.
Це дозволило розблокувати будівельні роботи та підвищити безпеку енергетичної інфраструктури в умовах війни.
Що зробили

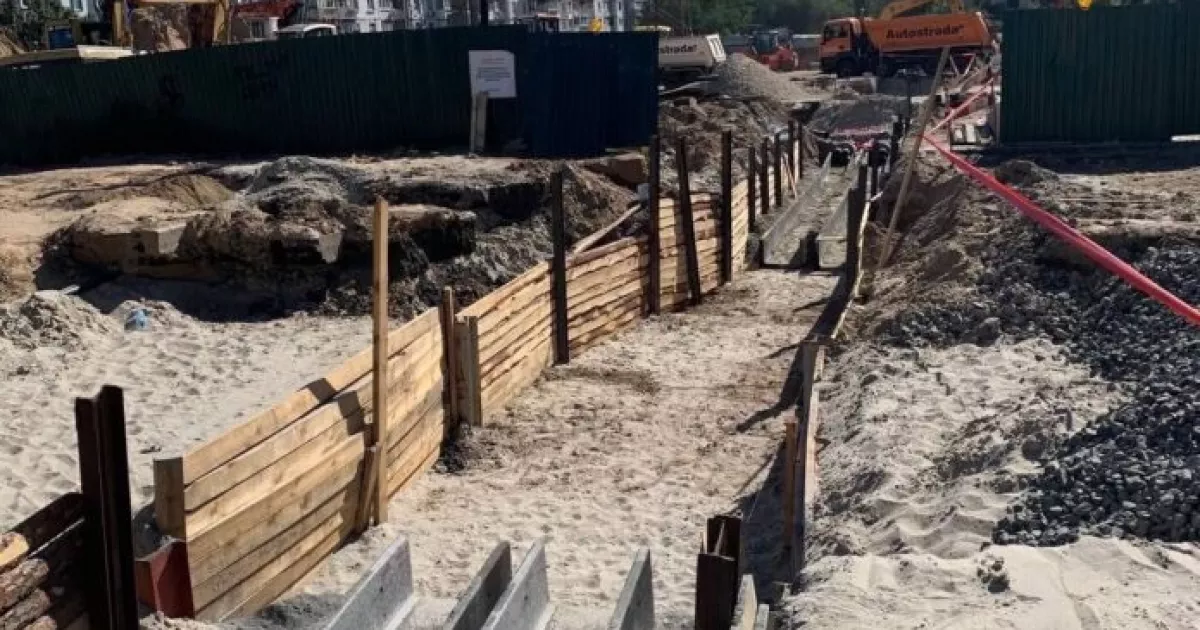

- під землю прокладено 4 лінії напругою 110 кВ
- довжина кожної — до 670 метрів
- роботи тривали 7 місяців
- лінії розміщені у захисних трубах, металевих футлярах та залізобетонних коробах
- встановлено три сучасні електроопори
Проєкт ускладнювався щільною концентрацією інших комунікацій — трубопроводів, колекторів і теплотрас.
Навіщо переносити під землю
Підземне кабелювання — поширена європейська практика. У Києві це дає:
- захист від обстрілів та погодних умов
- стійкість до аварій і пошкоджень
- звільнення міського простору
- покращення вигляду вулиць
- менший ризик ураження струмом і пожеж
Єдиний недолік — дорожче будівництво і складніше обслуговування, однак у щільній забудові переваги переважають.
Інвестиції
Проєкт є частиною інвестиційної програми ДТЕК на 2025 рік:
- техобслуговування та ремонти — 140 млн грн
- технічне переоснащення та оновлення — понад 900 млн грн
- загальні вкладення у мережі міста — понад 1 млрд грн
У компанії наголошують: роботи спрямовані на підтримку транспортної інфраструктури столиці та підвищення надійності енергосистеми.
КиївЗоо розширює безбар’єрний простір: у зоопарку провели тренінги для роботи з ветеранами
Від санітарів до протезистів: хто з медиків Києва отримає 50 тисяч, а хто — 3 тисячі
Безкоштовні дні в музеях Києва: календар для мешканців та гостей столиці
Контактні ферми під Києвом: де погодувати тварин і відпочити на природі
